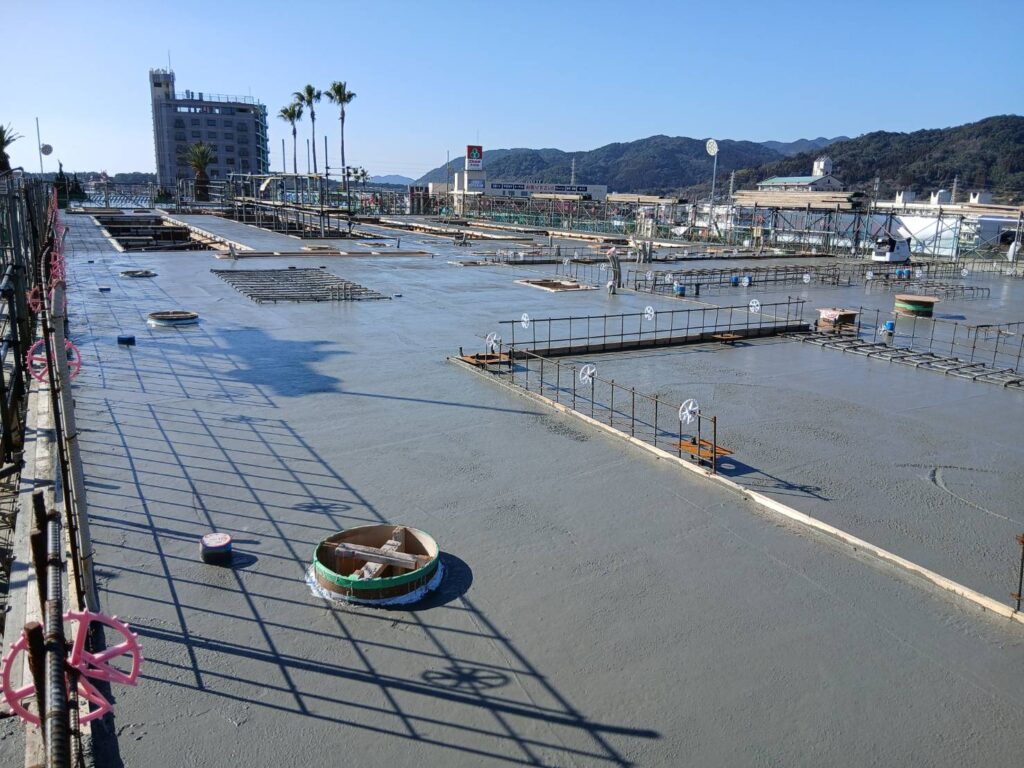

2月に入り、内部壁立上りスラブコンクリート打設を行いました…
今回は、生コン車が95台分(生コン数量:380㎥)を打設しました。

ポンプ車を2台設置して、打設状況です。

今回の打設に、52名の作業員を配置して打設を行いました。

予定計画よりも、早めに打設が進んで行きました。

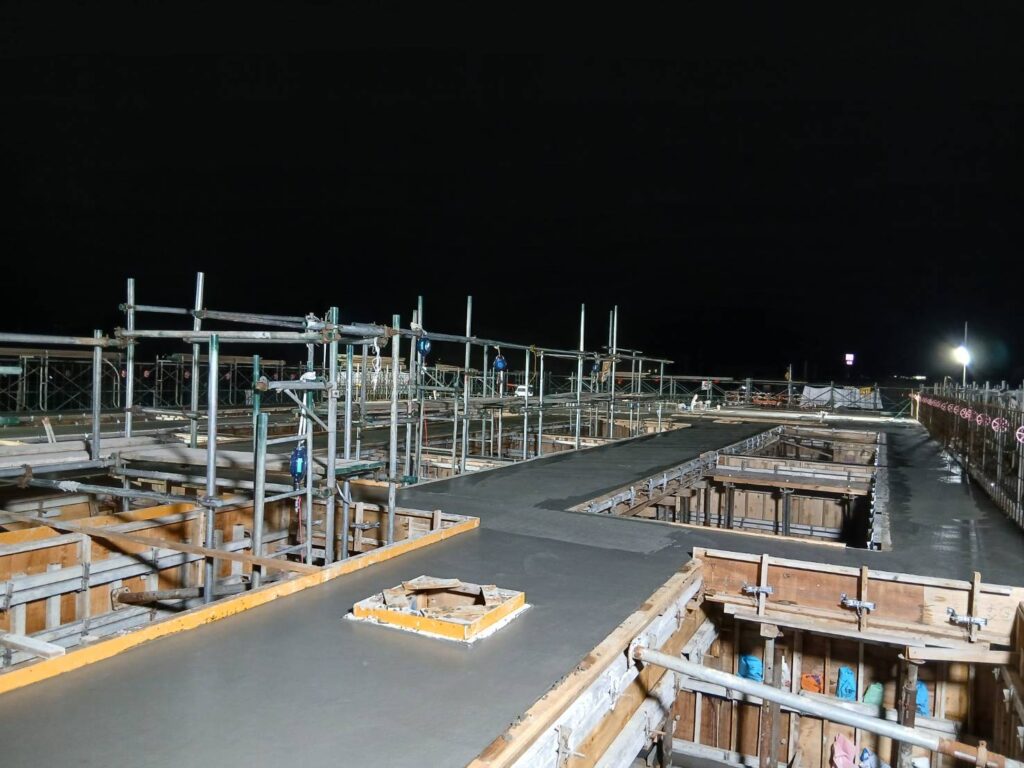

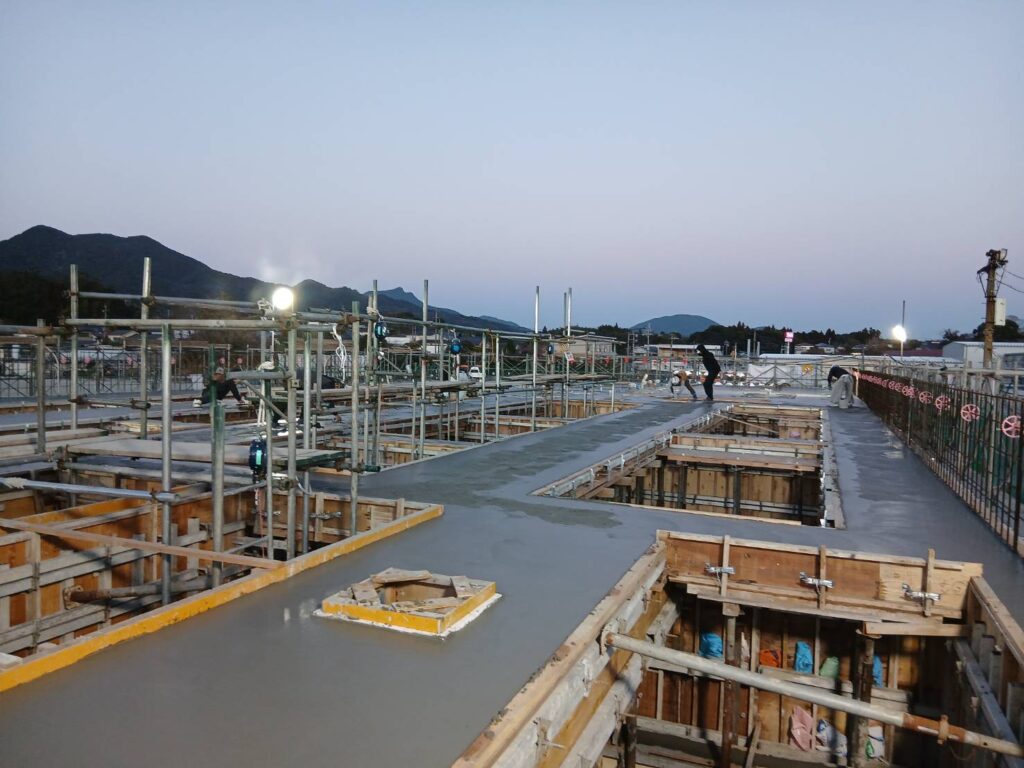

予定より、1時間30分早く打設が終わりました…


床仕上げは、この時期は冷え込みで寒いので、深夜の仕上げになると思います。
安全を最優先で打設が出来て、一安心しました。引き続き、安全第一に努めて行きたいと思います。
